گزارش پیشرفت عملیات اجرایی در پروژه فولادسازی قائنات؛ تمرکز بر زیرسازی یارد سرباره و تجهیزات سالن ذوب

قائنات، ۲۶ مرداد ۱۴۰۵

 روابط عمومی شرکت پامیکو در گزارش جدید خود از روند پیشرفت عملیات اجرایی در پروژه فولادسازی قائنات، از پیشرفت قابل توجه در زیرسازی‌های یارد سرباره (YARD-7) تا اقدامات تجهیزاتی و ساختاری در سالن ذوب و انبار نسوز (Refractory Warehouse) خبر داد.

طبق گزارش‌های میدانی، فعالیت‌های اجرایی در پروژه قائنات در چندین جبهه کاری با تمرکز بر زیرسازی‌های زیر انجام شده است:

۱. زیرسازی و عملیات خاکی:

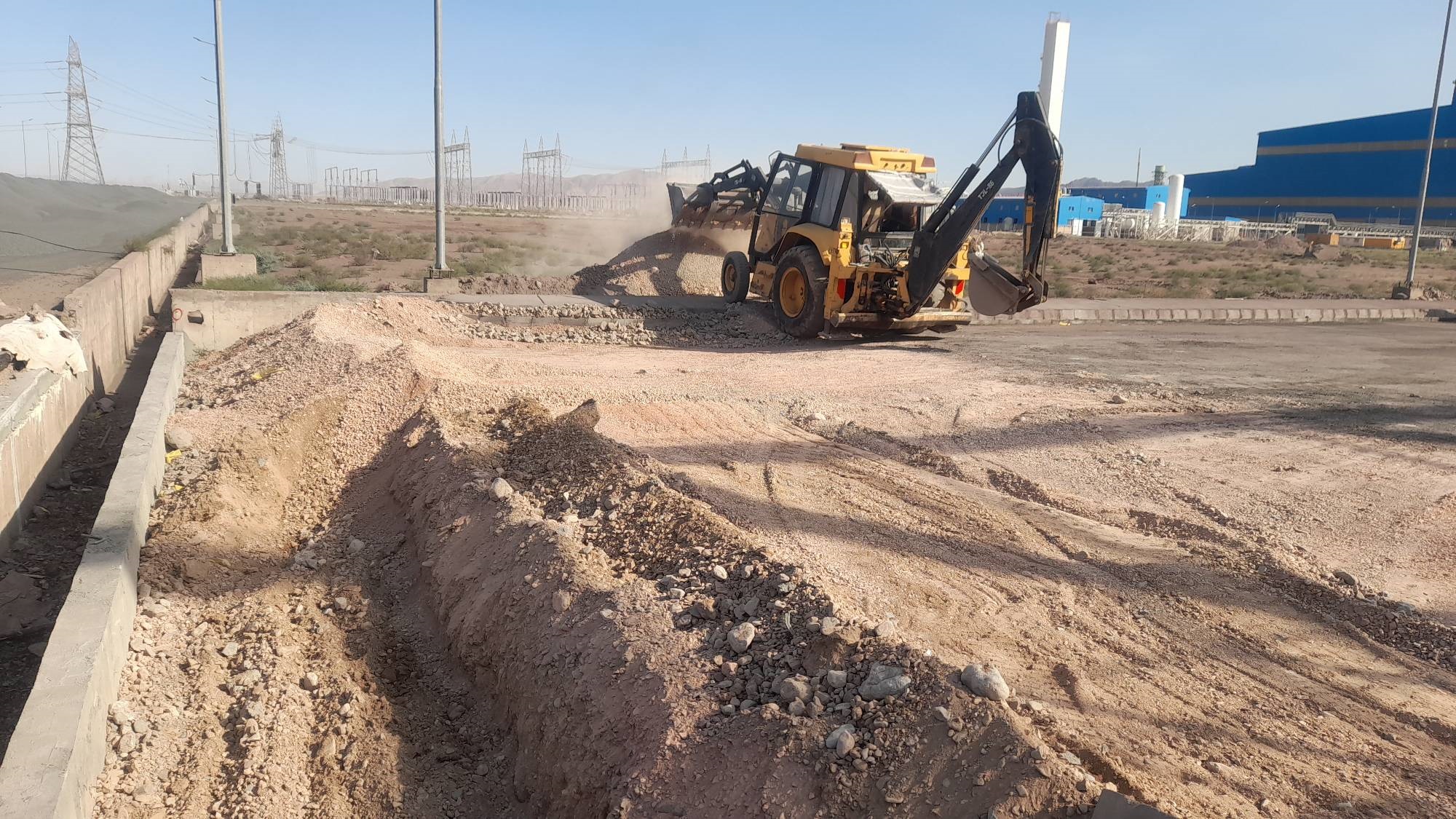

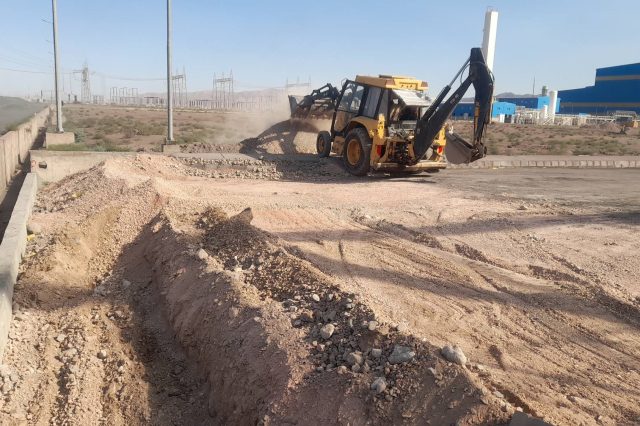

در بخش یارد سرباره (YARD-7)، عملیات تسطیح، رگلاژ و کمپکت لایه ساب‌بیس بر روی مساحتی بالغ بر ۴۲۰۰ متر مربع با موفقیت انجام شده است. همچنین عملیات مصالح‌ریزی (۳۳۰ متر مکعب) و پخش، آبپاشی و میکس لایه ساب‌بیس (۶۰۰ متر مکعب) با سرعت بالایی در جریان است.

۲. سازه و عملیات بتنی:

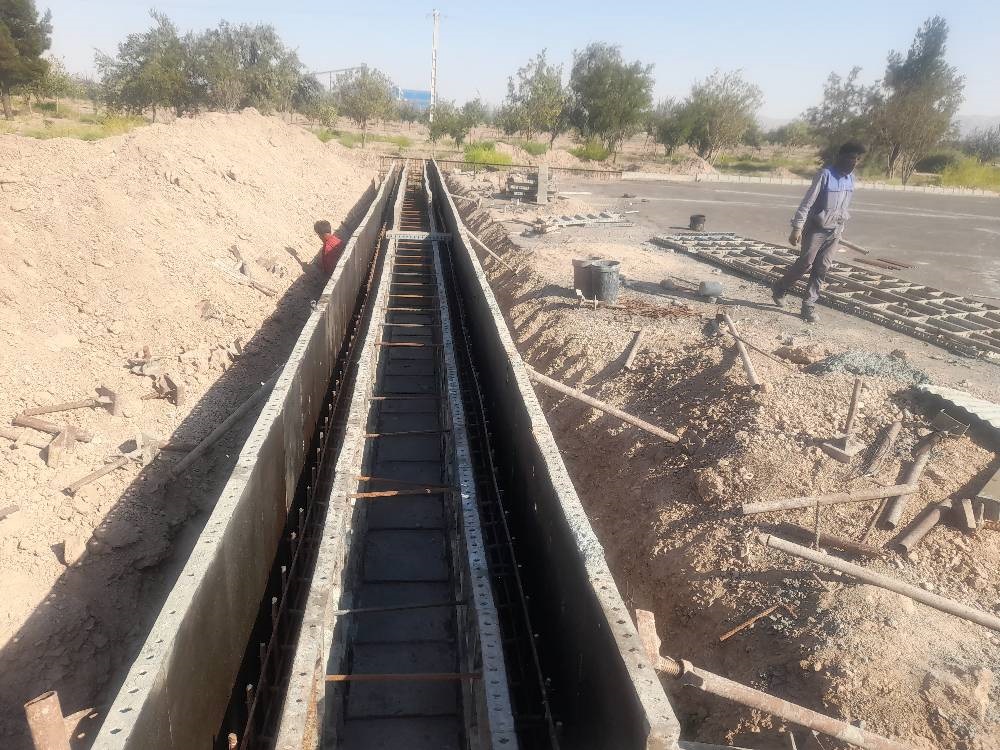

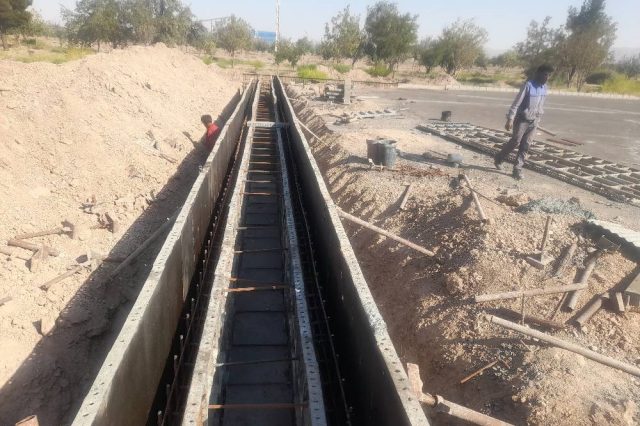

در بخش‌های مختلف پروژه، عملیات قالب‌بندی و نصب قطعات دفنی دیوار کانال CH41 در شمال ساختمان کارفرما، آرماتوربندی و قالب‌بندی درپوش کانال شمال شرق انبار نسوز و پیاده‌روی غرب آن، از جمله فعالیت‌های کلیدی است. همچنین عملیات تخریب بتن کفسازی در بخش غربی سالن ذوب و زیرسازی پوشش ایراتورها نیز همچنان ادامه دارد.

۳. تجهیزات مکانیکی و برقی:

در حوزه تجهیزات، نصب لوله‌های آب باران ۶ اینچ در سقف سالن ذوب، نصب پلتفرم و لدر در بخش ایستگاه پمپ و تانک آب، و همچنین اقدامات مربوط به سیستم‌های اگزاست و کانکشن تابلوهای روشنایی در انبار نسوز از جمله پیشرفت‌های فنی گزارش شده است. در بخش‌های برقی نیز عملیات دیسپچر M63 و کابل‌کشی چاه شماره یک در حال انجام است.

با وجود چالش‌های مربوط به مدیریت معارض‌ها در سایت و نیاز به تأمین متریال‌های خاص در بخش‌های برقی و ایراتورها، تیم‌های اجرایی پامیکو با تمرکز بر مدیریت بهینه منابع، در تلاش است تا با رفع موانع موجود و با حفظ کیفیت و استانداردها، روند پیشرفت پروژه را با حداکثر راندمان حفظ نماید.

, , , , , , , ,
