روابط عمومی شرکت پامیکو – روند اجرای عملیات در جبهههای مختلف کاری پروژه قائنات مطابق برنامه زمانبندی با سرعت و دقت قابل توجهی در حال انجام است.

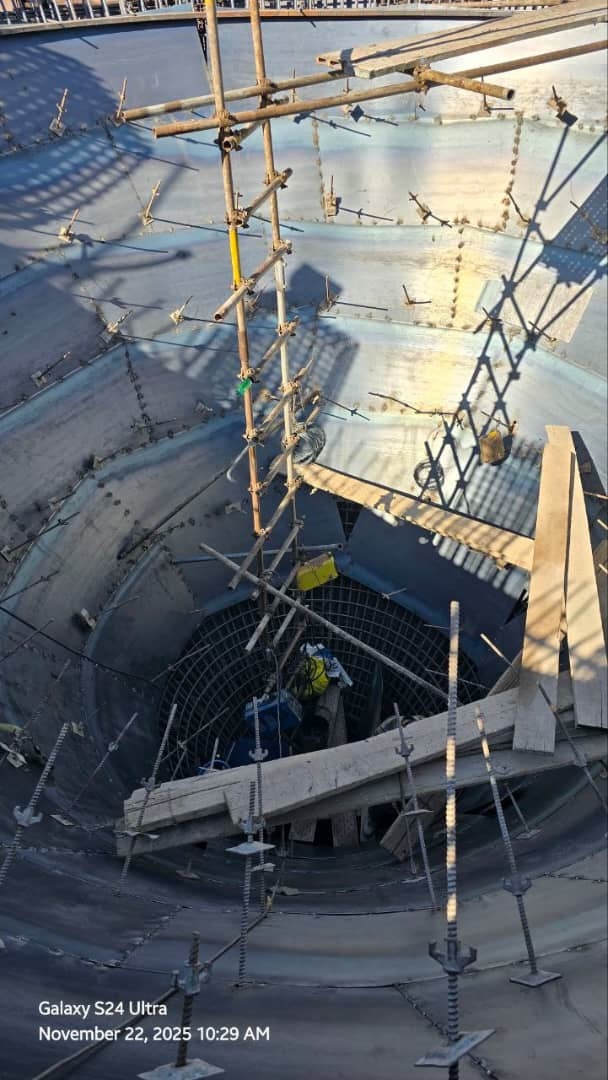

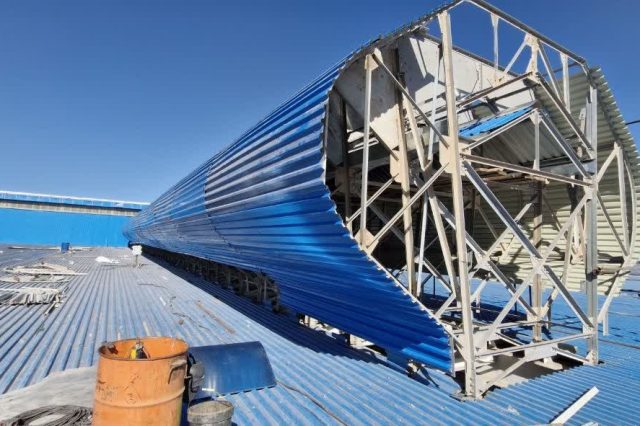

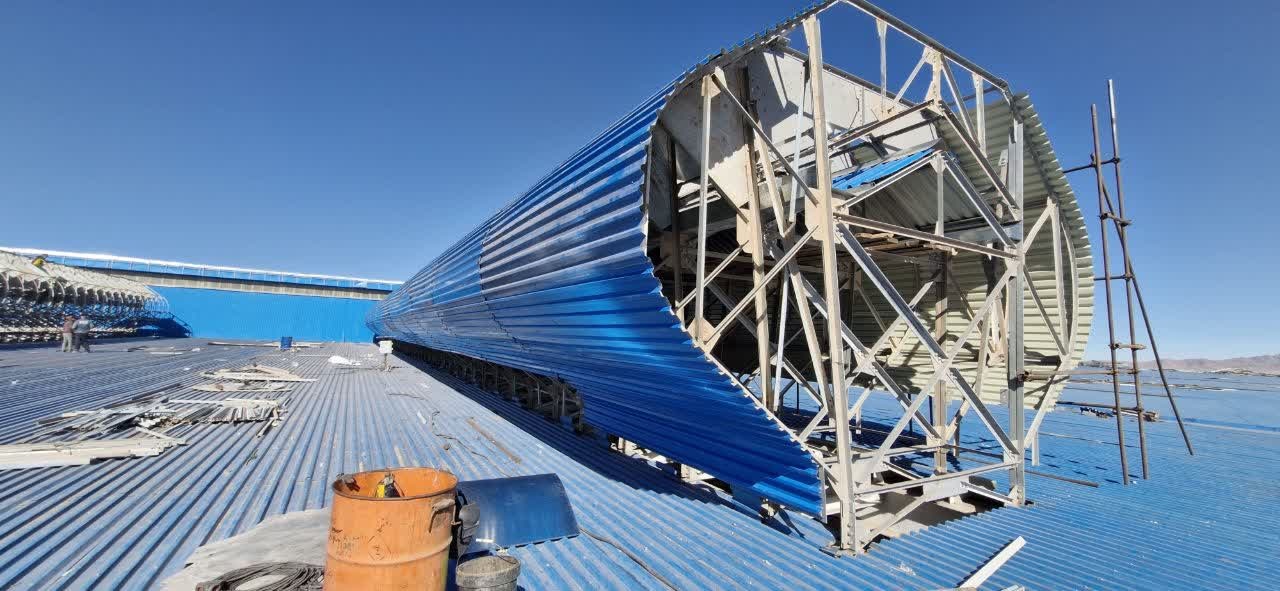

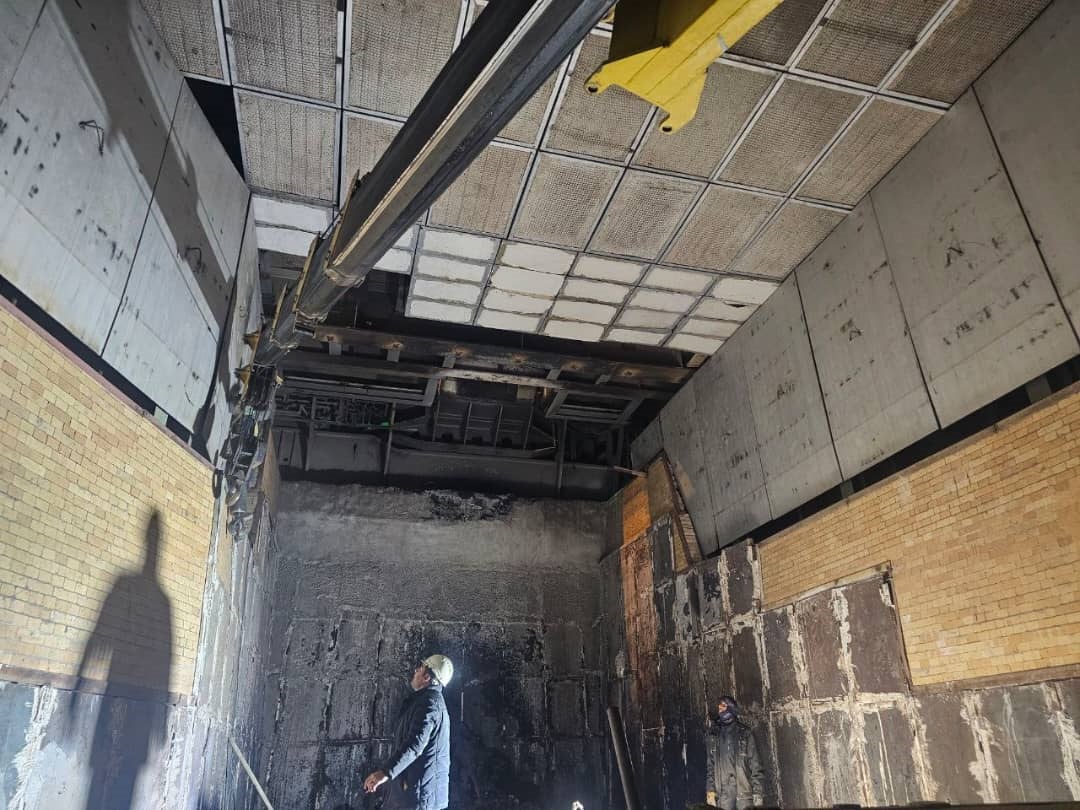

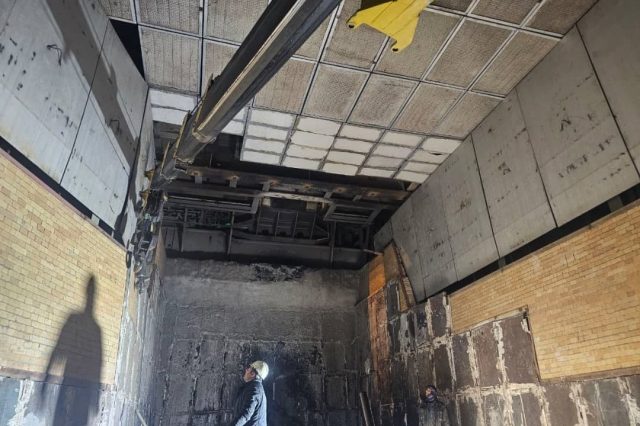

در حال حاضر، عملیات پوشش ایراتورهای سالن ذوب در لاین سوم با پیشرفت فیزیکی حدود ۹۰ درصد در مراحل پایانی قرار دارد. این بخش بهعنوان یکی از اولویتهای اصلی کارفرما در دستور کار شرکت پامیکو بوده و تکمیل آن طبق برنامه در حال انجام است.
متریالهای مربوط به پوشش ایراتورهای سقف سالن Billet (لاین چهارم) به محل پروژه منتقل شده و جبهه کاری برای آغاز عملیات اجرایی در این ناحیه، آماده گردیده است.

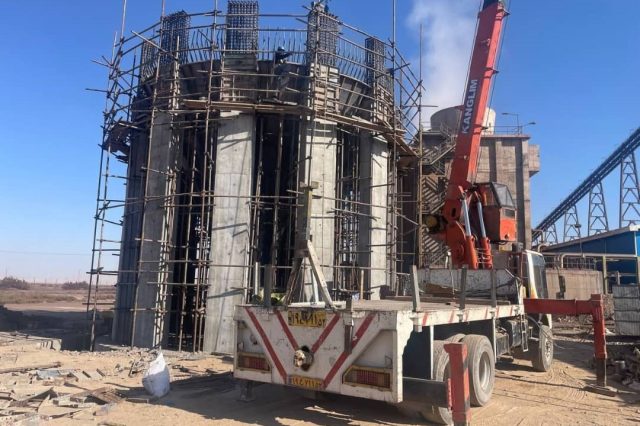

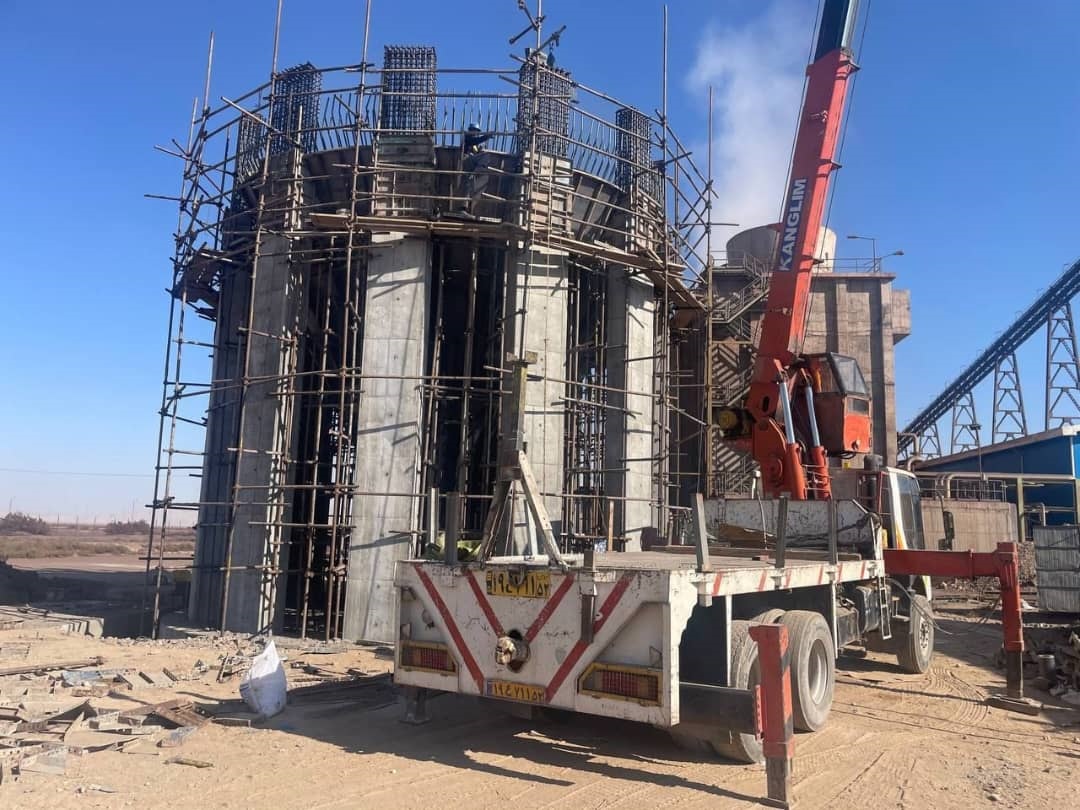

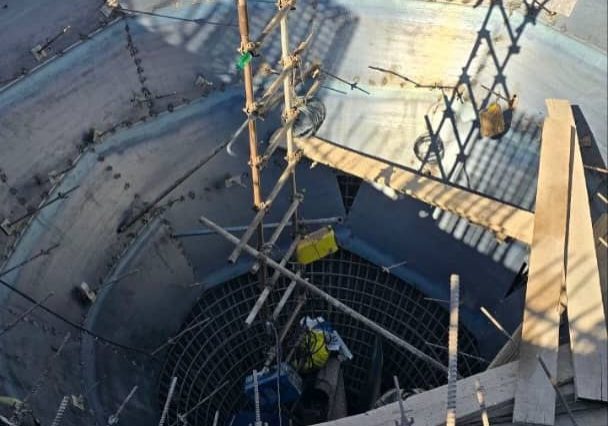

همچنین فعالیتهای مرتبط با سازه کلاریفایر به مراحل حساس نزدیک شده و بتنریزی سقف مخروطیشکل مطابق برنامه در هفته جاری آغاز خواهد شد.

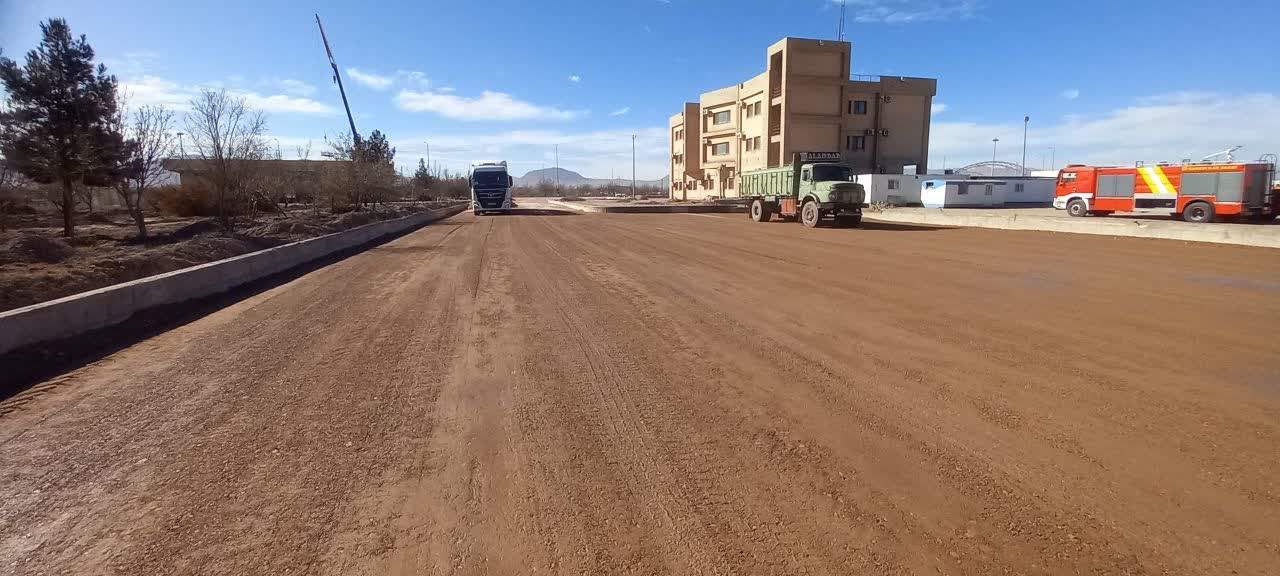

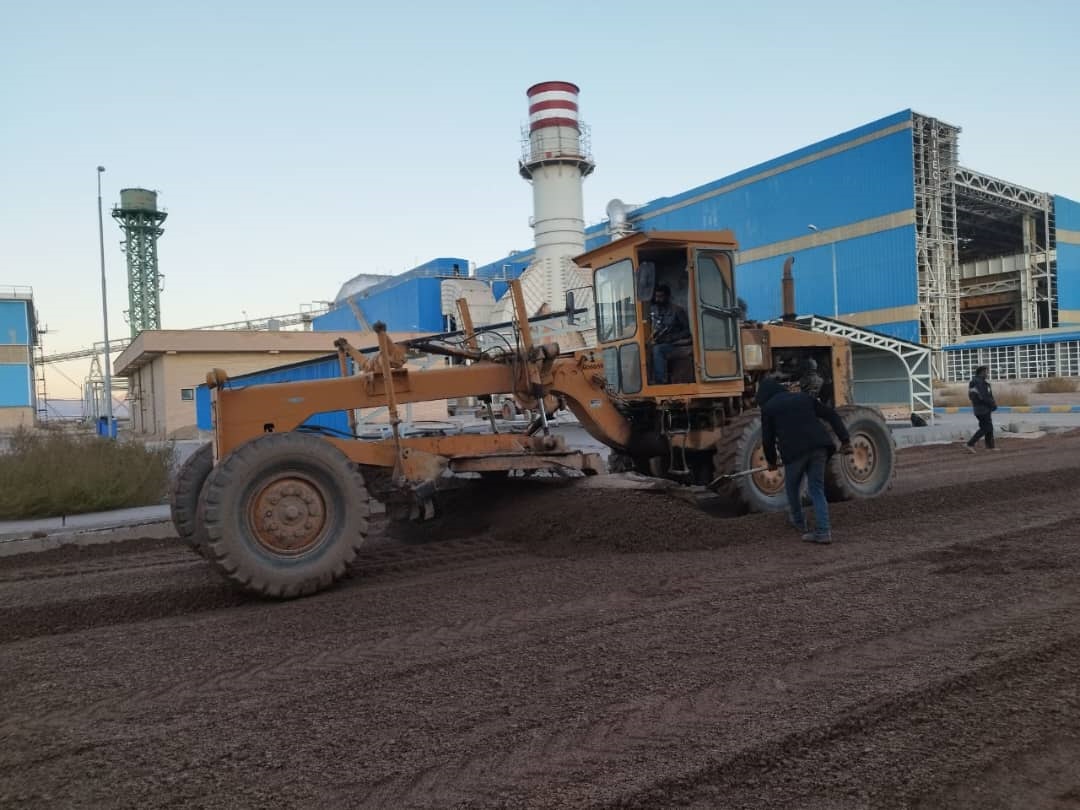

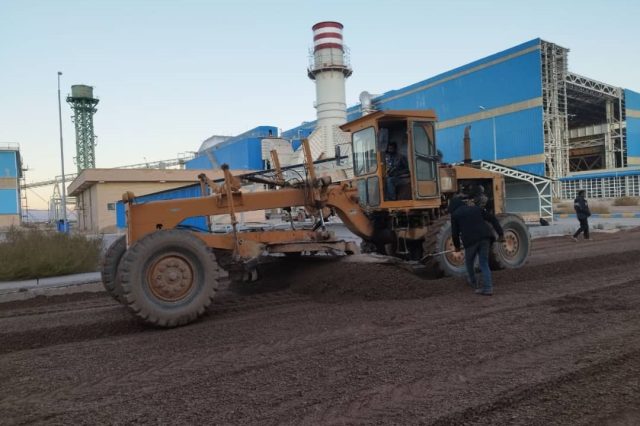

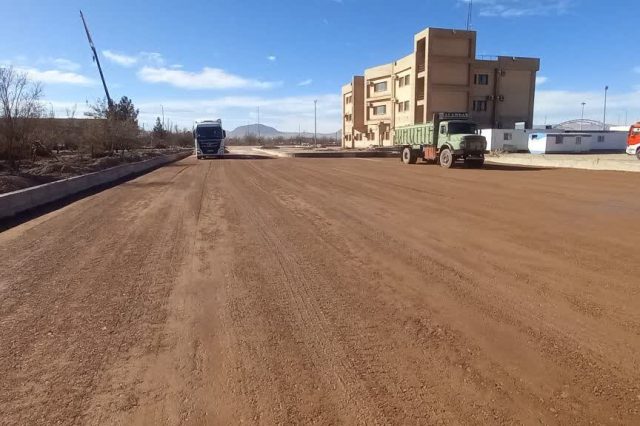

بهطور موازی، تمرکز تیم اجرایی بر تکمیل محورهای اولویتدار پروژه شامل دیوار Deslagging، تکمیلکاری سالن ذوب و پیشبرد عملیات در بخش زیرسازی و جادهسازی سایت است؛ این عملیات با تجهیزات فعال، مسیرها را برای آسفالتریزی نهایی آماده میسازد.
شرکت پامیکو ضمن تأکید بر تعهد خود به حفظ کیفیت، ایمنی و انضباط اجرایی، تلاش میکند پروژه قائنات را مطابق برنامه زمانبندی و براساس بالاترین استانداردهای فنی و مهندسی به اتمام برساند.
در پایان، به تمامی همکاران سختکوش مستقر در سایت قائنات خستهنباشید و خدا قوت عرض مینماییم.
