پروژه اکسیژن ۴ فولاد خوزستان که عملیات اجرایی آن توسط شرکت پامیکو انجام میشود، شاهد پیشرفتهای قابل توجهی در بخشهای مختلف اجرایی خود بوده است. این پروژه که با هدف ارتقاء ظرفیت تولید و بهروزرسانی زیرساختهای صنعتی در حال اجراست، شاهد تکمیل مراحل کلیدی و پیشرفت مستمر در بخشهای مختلف اجرایی خود میباشد.

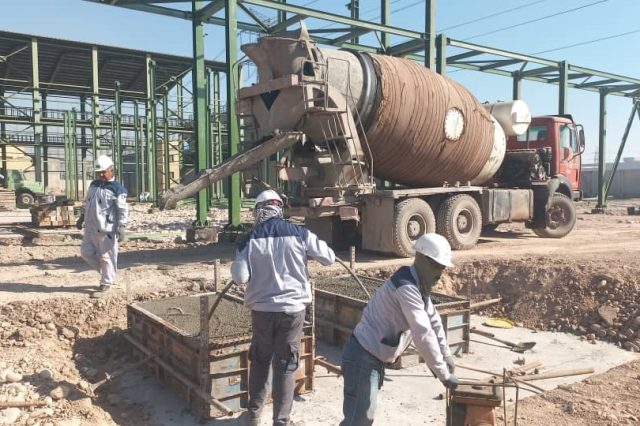

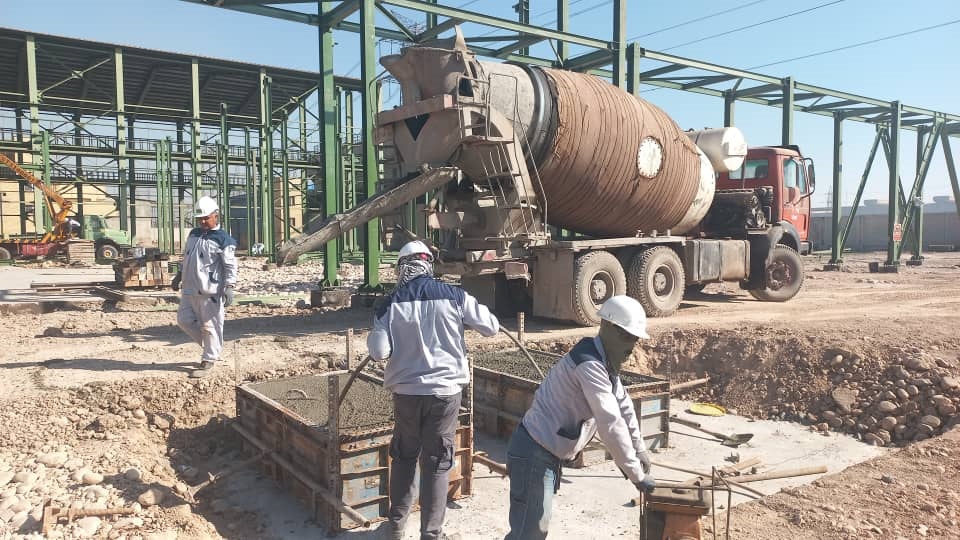

- بتنریزی فونداسیون پمپهای LIN & LOX: چهار عدد از فونداسیونهای مربوط به پمپهای LIN و LOX توسط پیمانکار اجرایی، پامیکو، بتنریزی شدند.

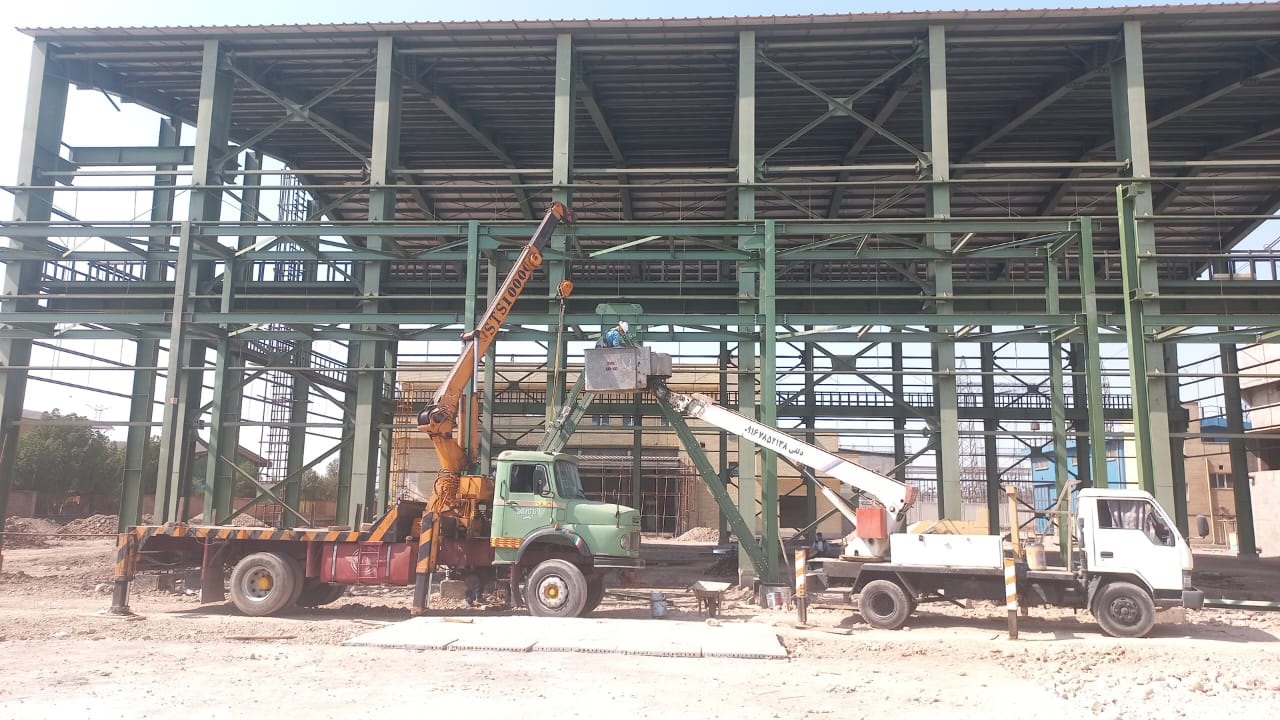

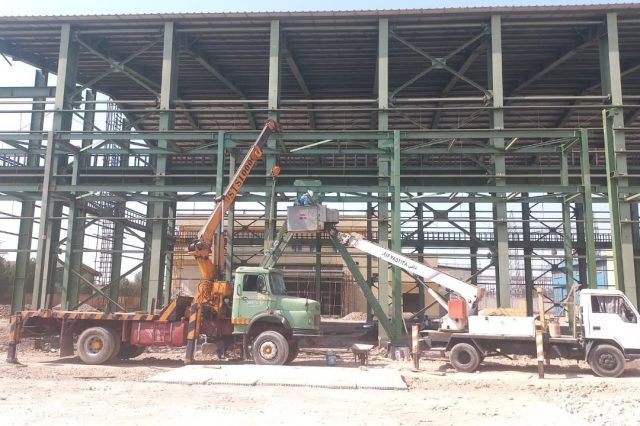

- نصب سازه پایپرک: عملیات نصب سازه پایپرک (Pipe Rack) توسط پامیکو ادامه دارد؛ تاکنون ۵۵ تن از مجموع ۸۰ تن سازه فلزی مربوطه با پیشرفت فیزیکی ۸۵% نصب و انجام شده است
- آمادهسازی برای نصب پایههای روشنایی: حفاری و زیرسازی جهت نصب پایههای روشنایی در محوطه پروژه در حال انجام است.
- تکمیل منهول فاضلاب: قالببندی و آرماتوربندی منهول فاضلاب، که آخرین بخش از شبکه فاضلاب پروژه محسوب میشود، در حال تکمیل است
- اجرای فونداسیون سازه سردر ورودی: عملیات آرماتوربندی و قالببندی فونداسیون سازه سردر ورودی پروژه با موفقیت به اتمام رسیده است.
- تکمیل ساختمان باسکول: ساختمان باسکول پروژه به مراحل پایانی خود نزدیک شده و درب و پنجرههای UPVC برای نصب آماده هستند.
- اجرای خطوط فاضلاب: حفاری، زیرسازی، اجرای لولهگذاری و عملیات بکفیل (Backfill) خطوط فاضلاب پروژه با دقت و رعایت استانداردهای لازم در حال اجراست
- اجرای کاندوئیت بانک پمپخانه: عملیات اجرایی کاندوئیت (Conduit) در بانک پمپخانه پروژه آغاز شده است.
این اقدامات که شامل پیشرفت در بتنریزی فونداسیونها، تکمیل مراحل نصب سازه پایپرک، ادامه حفاری و زیرسازی، تکمیل منهول فاضلاب، اجرای فونداسیون سردر ورودی، نزدیک شدن به اتمام ساختمان باسکول، اجرای خطوط فاضلاب و آغاز اجرای کاندوئیت بانک پمپخانه است، نشاندهنده تعهد و مسئولیتپذیری شرکت پامیکو در اجرای دقیق و بهموقع تعهدات خود است.
در پایان، لازم است از تلاشها و زحمات بیوقفه تمامی پرسنل و متخصصان شرکت پامیکو که با تعهد و تخصص خود، پیشبرد موفقیتآمیز این پروژه ملی را ممکن ساختند، صمیمانه قدردانی نماییم.
